Un partenariat pour doper la production d’électricité propre en Ontario

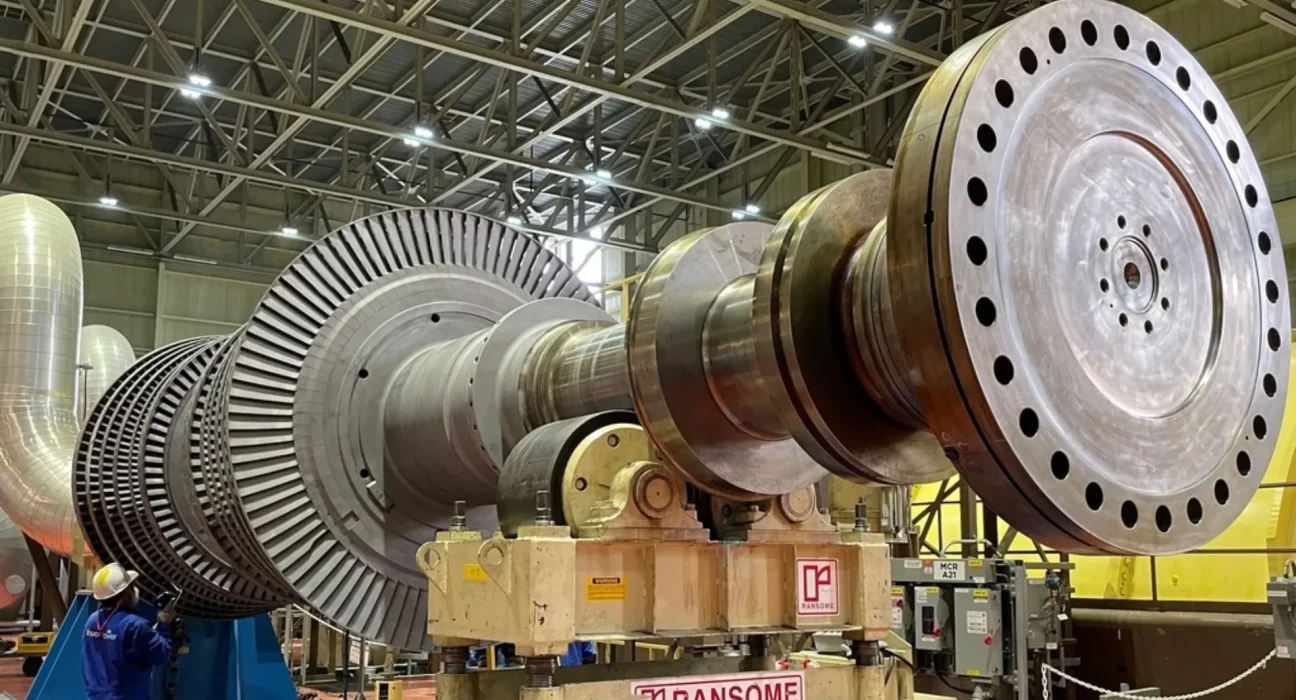

Bruce Power a scellé un accord avec Siemens Energy Canada pour fournir de nouvelles turbines à vapeur haute pression destinées aux quatre unités de Bruce A. En modernisant ces équipements clés, l’exploitant veut extraire davantage d’énergie des réacteurs existants sans construire de nouvelles unités. Chaque réacteur devrait gagner environ 30 MW, soit près de 125 MW supplémentaires injectés au réseau de l’Ontario une fois l’ensemble des remplacements achevés.
Ce choix répond à un impératif simple: améliorer rapidement la capacité disponible tout en maintenant un haut niveau de fiabilité et de sécurité. Pour Siemens Energy, c’est aussi l’occasion de prolonger la durée de vie des installations et d’en tirer une efficacité accrue pendant plusieurs décennies.
Ce que changent les nouvelles turbines
Les turbines actuelles, d’origine C.A. Parsons (désormais intégrée à Siemens Energy), cèderont leur place à des modèles de dernière génération. L’enjeu est double:
- convertir plus efficacement la vapeur haute pression en électricité;
- réduire les pertes mécaniques et améliorer la performance globale des groupes.
Concrètement, cela se traduit par:
- une puissance nette accrue par unité, sans hausse de consommation de combustible;
- une modernisation des composants critiques, réduisant les risques d’arrêt imprévu;
- une préparation aux futures optimisations du site (contrôle-commande, maintenance prédictive, équilibrage des cycles).
Calendrier et intégration au Projet 2030
Les remplacements de turbines sont planifiés entre 2028 et 2031 et s’inscrivent dans le Projet 2030, une série d’actions coordonnées pour optimiser la production sur l’ensemble du site. L’ambition affichée: atteindre environ 7 000 MW dans les années 2030, un gain équivalent à l’ajout d’un grand réacteur, mais obtenu en priorité par des améliorations ciblées sur les actifs existants.
Siemens Energy pilotera l’exécution depuis son bureau de Port Elgin (ouvert en 2019), au cœur de la chaîne d’approvisionnement locale, afin d’assurer une coordination fluide avec les opérations et les arrêts planifiés de Bruce Power.
Prolonger la vie des réacteurs: le cœur du programme
Au-delà des turbines, la stratégie globale repose sur la prolongation de durée de vie via le programme de remplacement des composants majeurs (MCR). Celui-ci comprend le renouvellement de pièces essentielles des réacteurs — notamment générateurs de vapeur, tubes de force, tubes de calandre et collecteurs — pour ajouter 30 à 35 ans d’exploitation par unité.
L’avancement du MCR illustre cette démarche progressive:
- Bruce 6 a achevé son MCR et a repris le service commercial en septembre.
- L’unité 3 est en cours de travaux.
- Les unités 5, 7 et 8 suivront avec des arrêts échelonnés et partiellement chevauchés jusqu’en 2033.
Cette approche, combinée aux nouvelles turbines de Bruce A, vise à maximiser la disponibilité, la longévité et la sobriété carbone du parc.
Retombées pour l’Ontario et son économie
En privilégiant l’amélioration des installations existantes, Bruce Power apporte une capacité additionnelle à faible coût pour le réseau, sans les délais et les complexités d’un nouveau chantier nucléaire. Cette montée en puissance profite directement aux ménages, hôpitaux et entreprises de la province.
Le partenariat renforce également les emplois locaux et le tissu industriel grâce à un accord d’alliance stratégique entre Bruce Power et Siemens Energy, garantissant un soutien continu pour la maintenance, l’ingénierie et la formation.
Une modernisation pensée pour des décennies
Bruce A réunit quatre unités de technologie CANDU (deux CANDU‑791 et deux CANDU‑750). Le remplacement des turbines — pièce maîtresse du cycle thermodynamique — consolide la fiabilité et l’efficacité de la centrale pour le long terme. Avec ces investissements, Bruce Power se donne les moyens de fournir une électricité propre et stable pendant des décennies, tout en accompagnant la croissance de la demande dans la province.
Ce qui est essentiel à retenir
- Nouvelles turbines Siemens Energy pour les quatre unités de Bruce A.
- Environ 30 MW de puissance supplémentaire par réacteur, soit près de 125 MW au total pour la province.
- Travaux programmés entre 2028 et 2031, intégrés au Projet 2030.
- MCR: remplacement de composants critiques et +30 à +35 ans de durée de vie par réacteur.
- Pilotage du projet depuis Port Elgin, avec des retombées économiques locales.
FAQ
Comment une turbine haute pression augmente-t‑elle la puissance sans nouveau réacteur ?
En améliorant l’aérodynamique des aubages, l’étanchéité interne et les matériaux, une turbine convertit mieux l’énergie de la vapeur en électricité. On obtient ainsi plus de puissance nette pour la même quantité de chaleur produite par le cœur, sans changer le combustible ni la configuration du réacteur.
Les réacteurs CANDU, qu’est-ce que c’est ?
La technologie CANDU utilise de l’eau lourde comme modérateur et caloporteur et fonctionne avec du combustible uranium naturel. Elle permet le rechargement en ligne, ce qui facilite la maintenance et la gestion de la production tout en maximisant la disponibilité.
Ces modernisations réduisent-elles les émissions ?
Oui. En augmentant la production d’unités nucléaires à faibles émissions, le réseau a moins besoin de recourir à des moyens fossiles lors des pointes. Cela contribue à une électricité plus propre sans nouvelles infrastructures de grande ampleur.
Y aura‑t‑il des coupures pendant les travaux ?
Les interventions sont synchronisées avec des arrêts planifiés afin de limiter l’impact sur l’alimentation. Le réseau de l’Ontario dispose de marges et de mécanismes d’équilibrage pour maintenir la continuité de service durant les phases de remplacement.
Pourquoi remplacer des turbines d’origine C.A. Parsons ?
Ces équipements ont rendu de longs services, mais les avancées technologiques des turbines modernes offrent un meilleur rendement, une fiabilité accrue et une maintenance optimisée. Les remplacer aujourd’hui sécurise les performances de Bruce A pour les décennies à venir.
